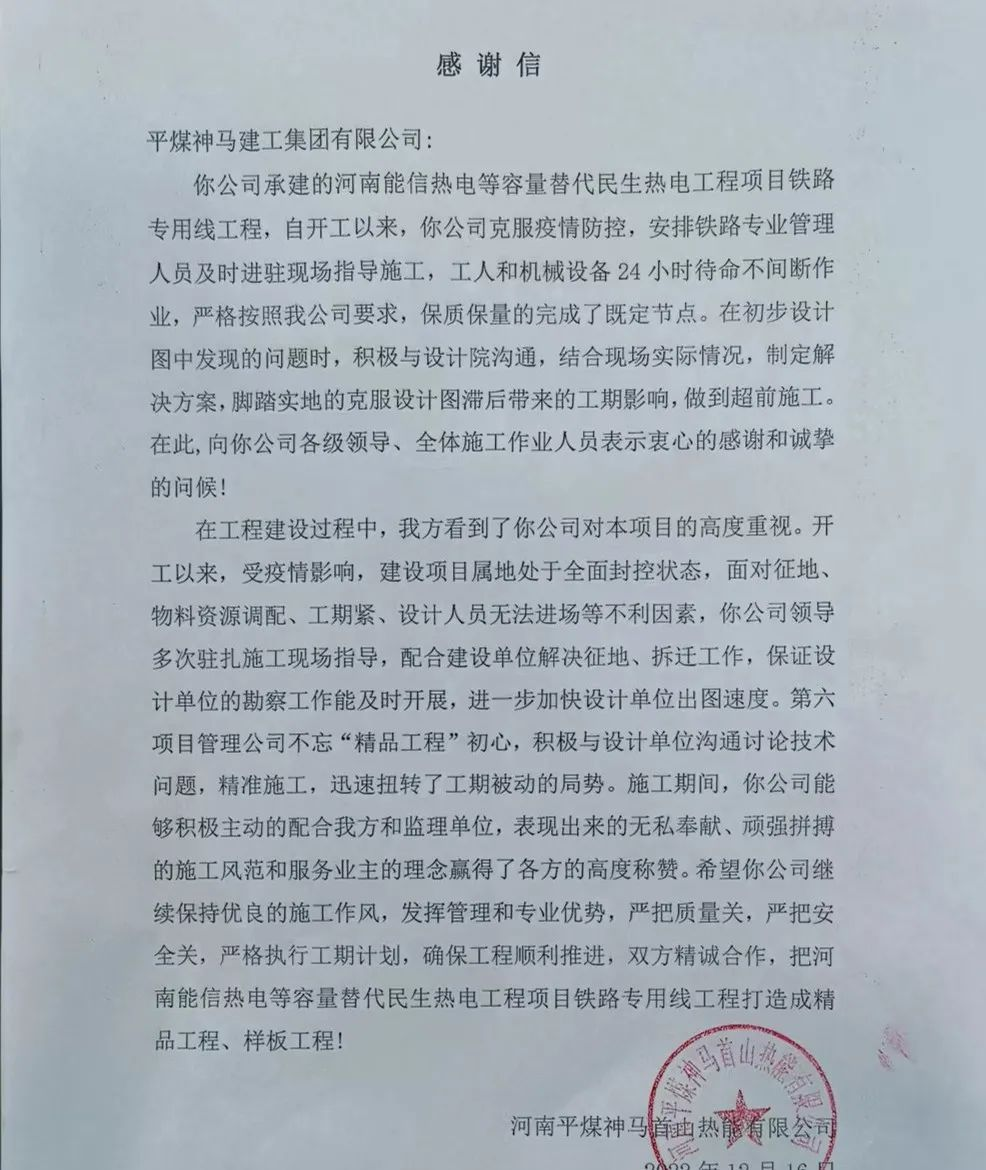

近日,建工集團再次收到河南平煤神馬首山熱能有限公司的表揚信,這是今年以來建工集團收到該公司的第二封表揚信。信中對建工集團第六項目管理公司承建的河南能信熱電等容量替代民生熱電工程項目鐵路專用線工程給予了高度贊揚。

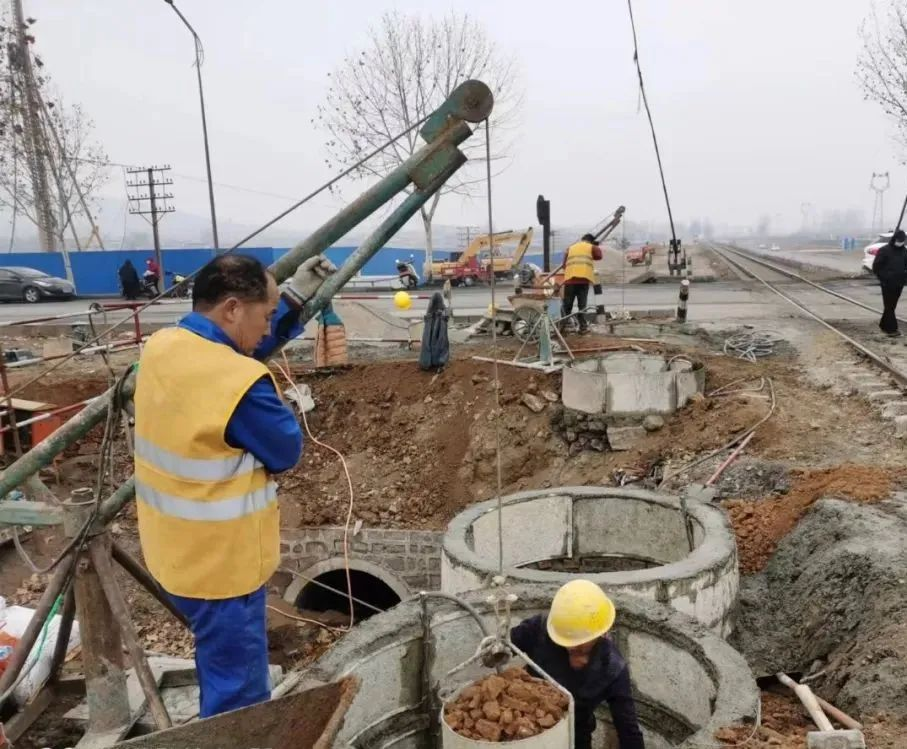

該工程開工以來,項目管理公司克服惡劣天氣、復雜環境、疫情防控等諸多困難,安排鐵路專業管理人員及時進駐現場指導施工,人機不停24小時不間斷作業,嚴格按照業主單位要求,保質保量完成了既定節點任務。尤其是在工程建設初期,設計圖紙出現問題,項目部積極與設計院溝通協調,結合現場實際,迅速制定解決方案,腳踏實地克服設計圖滯后帶來的工期影響,做到精心部署、高頻調度、超期施工,全面推進項目施工進度,為完成各項建設任務奠定了良好基礎。


據了解,河南能信熱電等容量替代民生熱電工程項目鐵路專用線工程,是河南能信熱電等容量替代民生熱電工程項目的重要配套工程,對熱電工程的建成、投產將發揮極其重要的作用。該工程主要包含鋪軌、電廠卸車站股道、框架接長涵洞、電廠卸車站信號樓、供水管線改遷等工程建設,工期300天。目前,正在進行鐵路線路基、基床底層、基床表層的填筑施工。已完成區間填筑7380m3,完成比例65%;電廠卸車站填筑40240m3,完成比例84% 。其他建設項目,也在按照時間節點有序向前推進。



一紙表揚信,見證了項目部每位員工的辛勤付出,體現了建設單位對項目工作的高度認可。建工集團第六項目管理公司表示,將會在后續工程的建設中戒驕戒躁、再接再厲,以更加飽滿的熱情、更加扎實的作風,與甲方精誠合作,圓滿完成各項工作任務,確保該項目建成精品工程、樣板工程。
